施工順序


測量放線→土石方開挖→墊層施工→底板防水→底板施工→側墻、頂板施工→防雷接地工程→防水工程→管廊內裝飾工程→土石方回填


降排水


(一)根據實際情況,基坑首先考慮挖集水坑降水,在基底兩側采用人工開挖排水溝,排水溝尺寸為30cm×30cm,排水溝采用3cm厚砂漿抹面,距離坡頂線1米處挖截水溝,截水溝尺寸為50×50cm,截水溝采用3cm厚砂漿抹面,若局部地下水豐富,可采取井點降水。

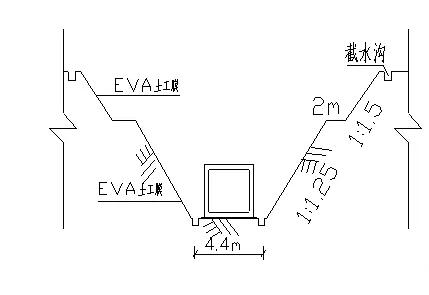

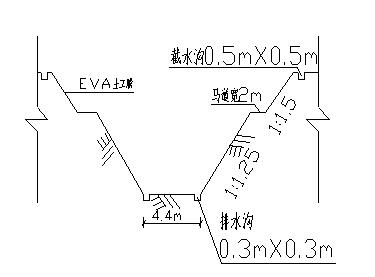

排水溝示意圖


(二)根據現場實際情況,若地下水位高于溝槽基礎底面可采用管井降水,雙排線狀布置,在距離基坑邊緣約2.0m處布置井點吸水管位置,井點布置間距為20m,井深10m,現場管井布置數量根據降水的效果增加或減少,降水深度距溝槽底面1m。管井采用巖心鉆機成孔,井徑50cm,濾水管內徑大于35cm,井管內徑大于水泵外徑5cm,每口深井內配置1臺深井泵。

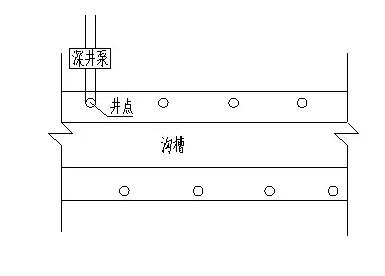

井點分布圖


開挖溝槽


(一)準備工作
基坑土石方開挖前,應根據施工方案的要求,將施工區域內的地下、地上障礙物清除和處理完畢。


根據設計圖,測設管廊中心線,設立中心樁。管廊中心線必須復核。按圖紙設計的基坑寬定出邊線,開挖前用白粉劃線來控制,在基坑位置的兩側設置控制樁,并記錄兩樁與基坑中心的距離,以備校核。






(二)土石方開挖


1.綜合管廊的基坑采用放坡開挖,明排水施工?;佑梅寸P挖掘機開挖,開挖時,應在設計槽底高程以上保留一定余量,避免超挖, 槽底以上30cm必須用人工修整底面,槽底的松散土、淤泥、大石塊等要及時清除,并保持溝槽干燥,修整好底面,立即進行邊坡支護、基礎施工。開挖料部分堆于基坑坡頂線3m以外,多余部分及時運走?;?.坑應縱向分行、分層按照坡度線向下鏟挖,但每層的中心線地段應比兩邊稍高一些,以防積水。施工中需備足土袋,木樁等,以防止流砂。機械3.沿挖方邊緣移動時,機械距離邊坡上緣的寬度不得小于基坑深度的1/2。土方開挖宜從上到下分層分段依次進行,隨時做成一定坡勢,以利泄水。






2.開挖溝槽時由于挖掘機臂長有限,當開挖溝槽深度大于4m時,應分兩層臺階開挖,土石方需要分兩次轉運,1臺挖機位于臺階下,將臺階上挖機工作范圍外的棄方倒運至于臺階上,臺階上再配1臺挖機挖裝棄土至25T自卸汽車上運出。


3.在開挖過程中若遇其它管線或是古文物,應及時通知有關部門,進行協商處理。


4.在開挖過程中,應隨時檢查槽壁和邊坡的狀態,發現異常情況應立即停止施工,以防坍塌。


5.為保證施工安全,應在開挖坡壁兩側間隔15m埋設變形監控點,基坑開挖及隧道施工時,測量人員應對監控點進行變形觀測,并記錄,如發現變形量過大,應立即停止施工,對邊坡進行加固處理后再恢復施工。


6.施工時,其余地段若遇到不良地質,為防止坍塌可采用噴錨支護防護措施,具體情況及混凝土用量根據根據現場實際情況確定。


基坑深度超過六米的截面圖


(三)填方施工方法


填方段填方時清除填方范圍內的草皮,樹根,淤泥,積水,并翻松,平整壓實地基,實測填前標高后,方能上土填筑,選擇適宜的取料場,適宜的填筑材料,提前作好標準擊實試驗并經監理工程師批準,填至綜合管廊管頂標高并壓實后再進行溝槽開挖。



基坑監測


監測工作從維護結構施工開始直至結構施工至基坑回填結束,每兩天進行一次監測,監測點及監測儀器均應按相關要求設置,保證其整個監測過程中能正常使用。各變形監測點及各監測相應的初始值均應在基坑開挖前取得。


對監測所得數據,必須立即整理分析,以圖表的方式將結果匯總。情況異常時應立即分析原因并采取相應措施。




(一)水平位移監測


測定特定方向上的水平位移時可采用視準線法、小角度法、投點法等;測定監測點任意方向的水平位移時可視監測點的分布情況,采用前方交會法、自由設站法、極坐標法等;當基準點距基坑較遠時,可采用GPS測量法或三角、三邊、邊角測量與基準線法相結合的綜合測量方法。當監測精度要求比較高時,可采用微變形測量雷達進行自動化全天候時時監測。


水平位移監測基準點應埋設在基坑開挖深度3倍范圍以外不受施工影響的穩定區域,或利用已有穩定的施工控制點,不應埋設在低洼積水、濕陷、凍脹、脹縮等影響范圍內;基準點的埋設應按有關測量規范、規程執行。宜設置有強制對中的觀測墩;采用精密的光學對中裝置,對中誤差不宜大于0.5mm。


(二)沉降監測


沉降監測可采用幾何水準或液體靜力水準等方法。


坑底隆起(回彈)宜通過設置回彈監測標,采用幾何水準并配合傳遞高程的輔助設備進行監測,傳遞高程的金屬桿或鋼尺等應進行溫度、尺長和拉力等


基坑圍護墻(坡)頂、墻后地表與立柱的豎向位移監測精度應根據豎向位移報警值確定。
