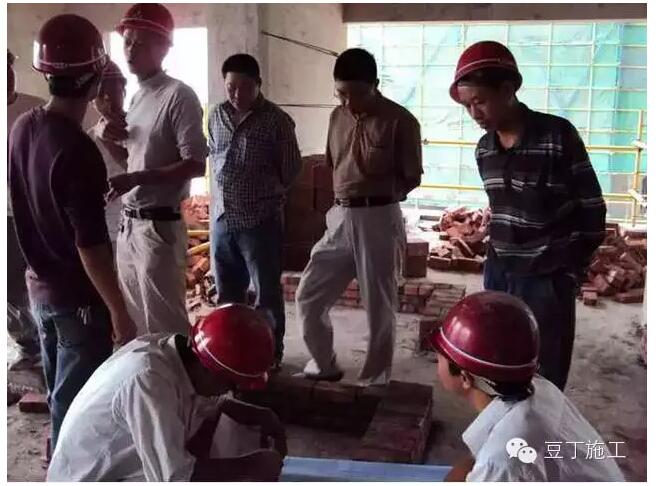

先砌筑三皮實心磚,檢查門洞口位置及尺寸,上報監理及甲方檢查無誤后再進行砌筑,避免大量返工。

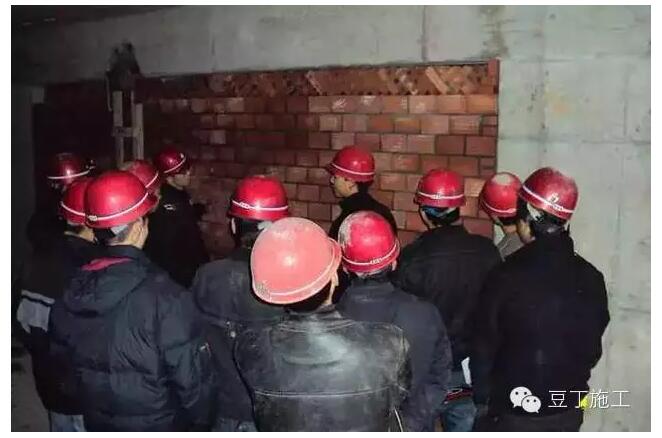

砌體磚樣砌筑完成后,上報監理、甲方進行檢查。

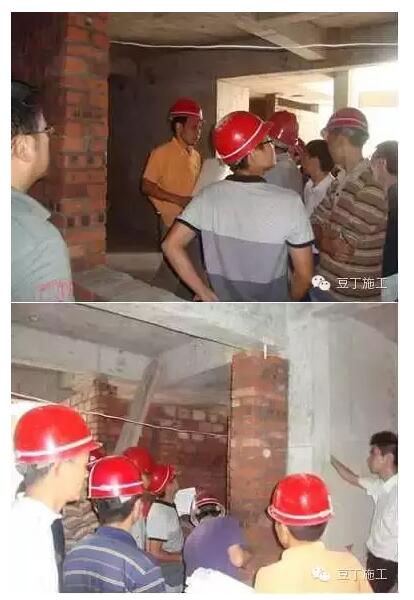

砌體樣板完成后,上報監理、甲方、物業、門窗安裝單位工程師及安裝工程師進行檢查驗收。監理、甲方對砌體作法提出意見;物業針對前期工程業主指出的問題,提出優化建議;安裝工程師針對安裝工程的要求,提出滿足安裝工程使用功能的要求;門窗安裝工程師針對滿足門窗安裝的要求提出合理化的建議。
砌筑前先在砼墻上劃皮數線,在轉角處立皮數桿。根據墻高采用“倒排法”確定砌塊匹數(采取由上至下原則,即先留足后塞口200㎜高度,然后根據磚模數進行排磚。

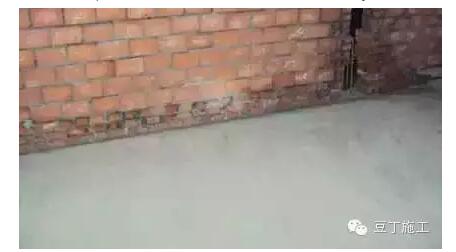

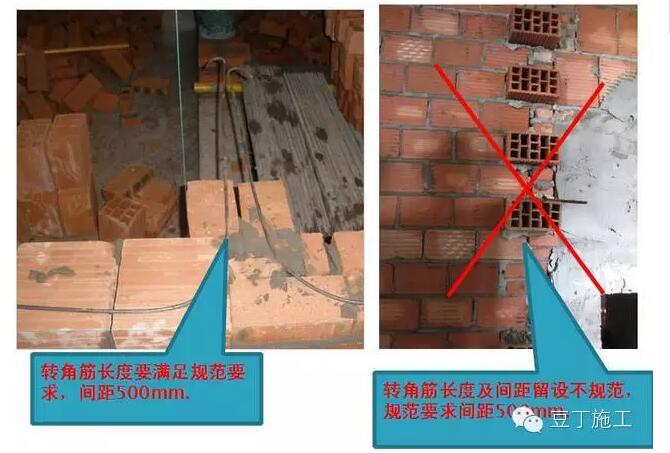

根據砌塊模數由上而下排塊后,墻體根部灰縫厚度超過20mm時,采用1:2水泥瓜米石找平。不得將灰縫調大或調小來滿足砌塊的模數要求。

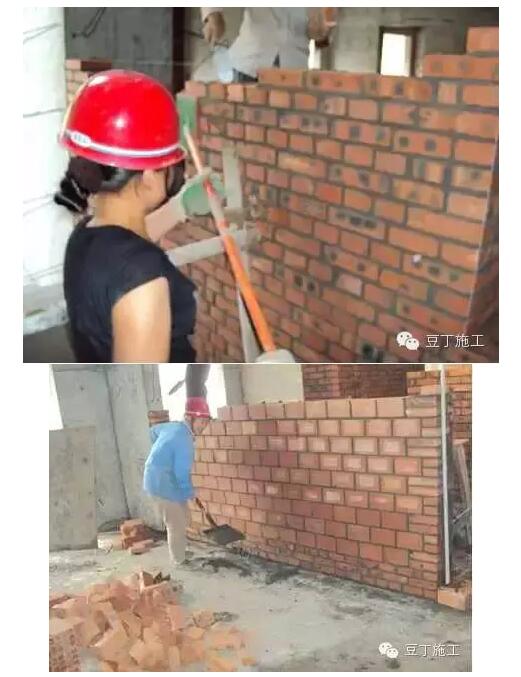

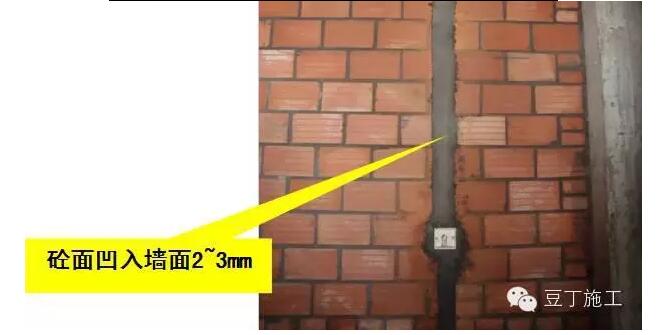

砌體采用“三一”砌筑法,即一鏟灰,一塊磚,一擠揉。緊向灰縫雙面打灰。

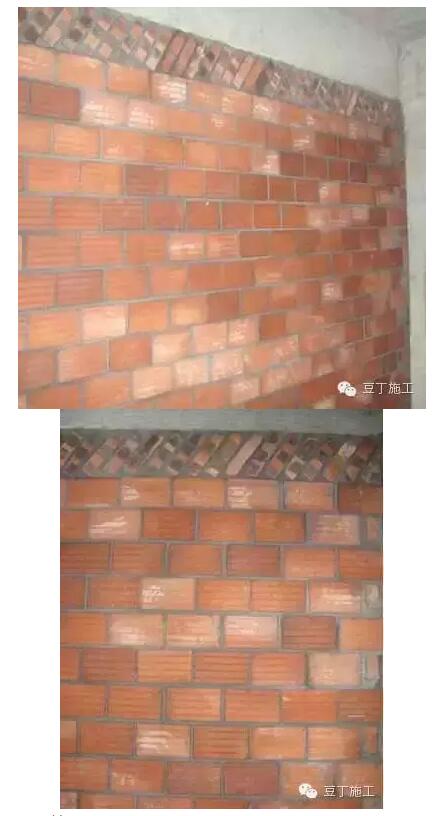

砌體表面清潔處理到位,清爽、美觀。
墻面及時掃縫,落地灰及時回收利用。

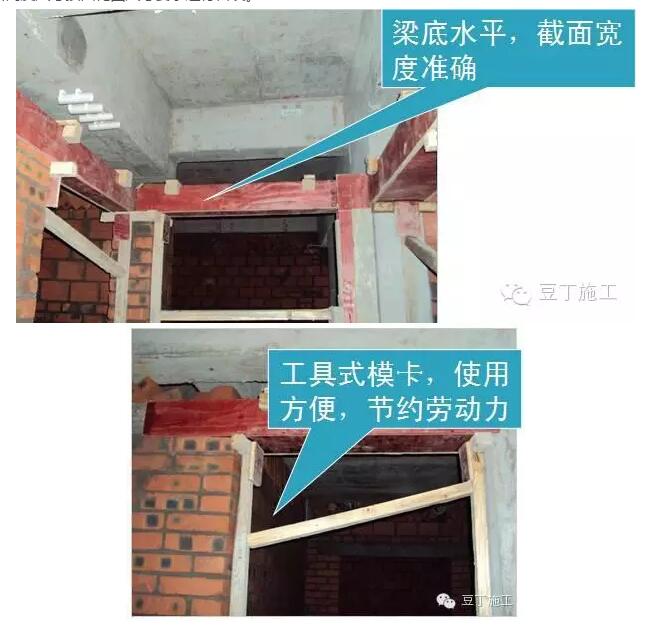

門過梁支模牢固,確保澆筑時不脹模。所有門窗過梁安裝必須統一以結構標高1米線進行控制,門窗洞口高度尺寸按固化圖尺寸要求進行留設。

現澆過梁墻垛澆筑密實、美觀

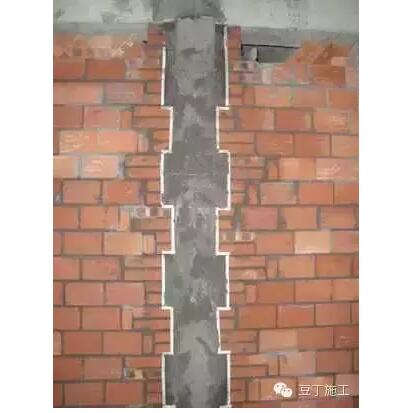

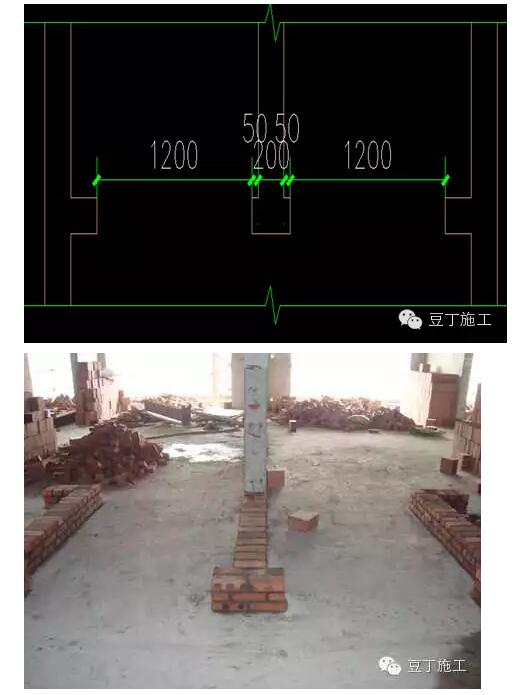

砌體構造柱應先進行構造柱鋼筋綁扎,再進行墻體砌筑;構造柱“馬牙槎”應先退后進,退進尺寸按50㎜留設,位置應準確,端部須吊線砌筑。

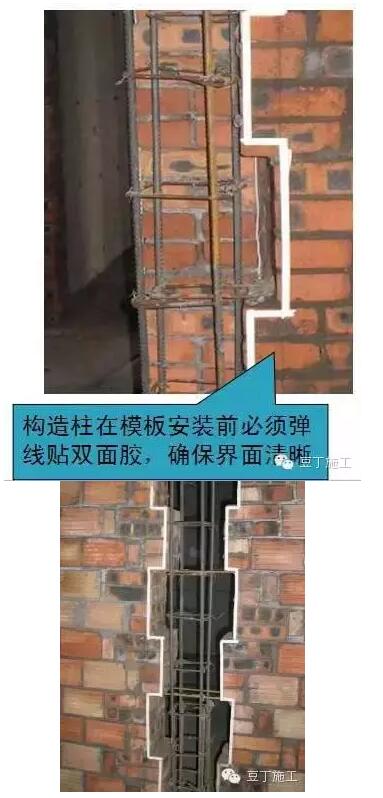

砌體構造柱模板安裝前,須清理干凈底腳砂灰,并按要求貼雙面膠堵縫,雙面膠須彈線粘貼,保證順直、界面清晰,完成后報監理檢查。

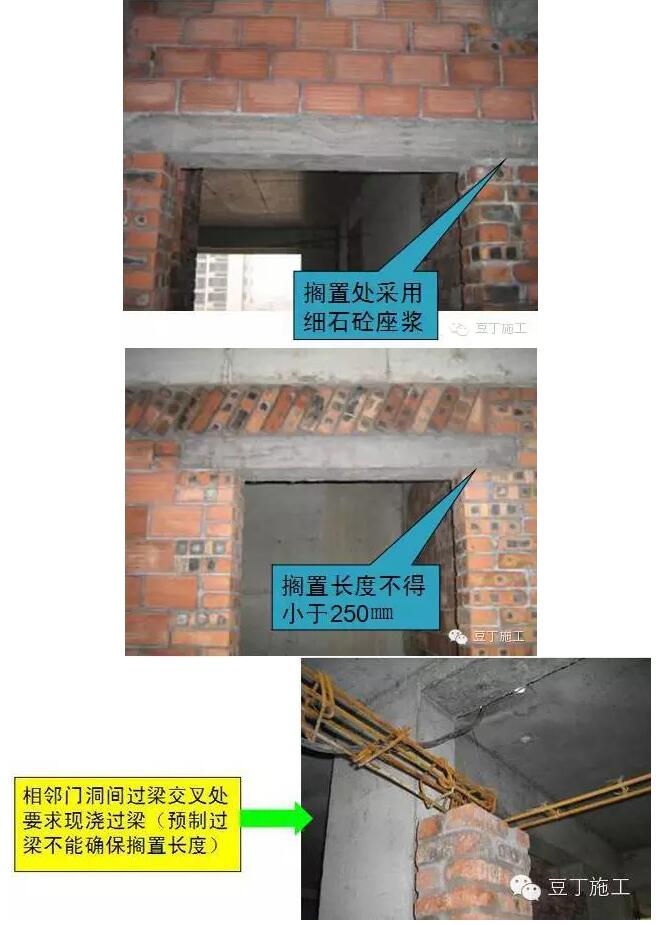

預制過梁集中加工,分規格制作,采用商砼澆筑。注意檢查鋼筋是否放置正確。

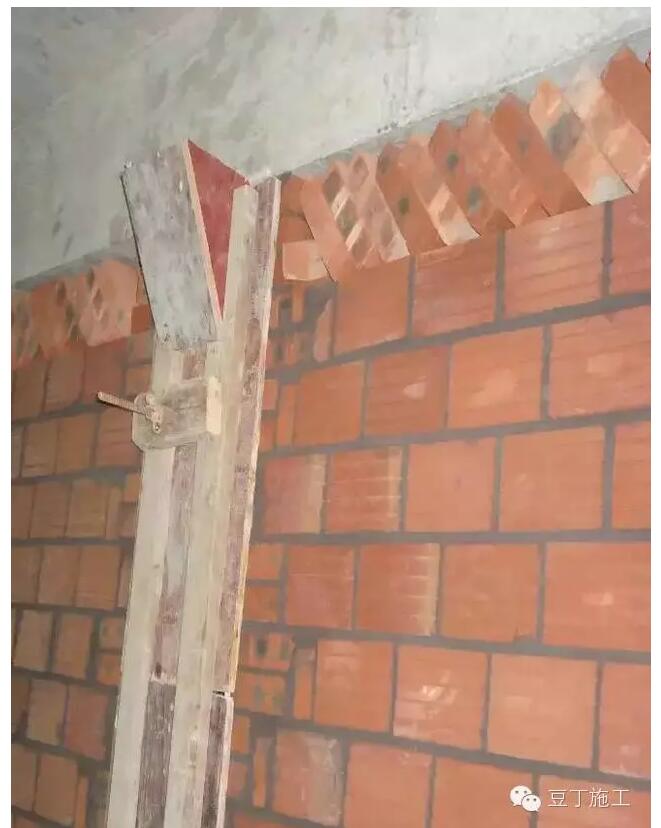

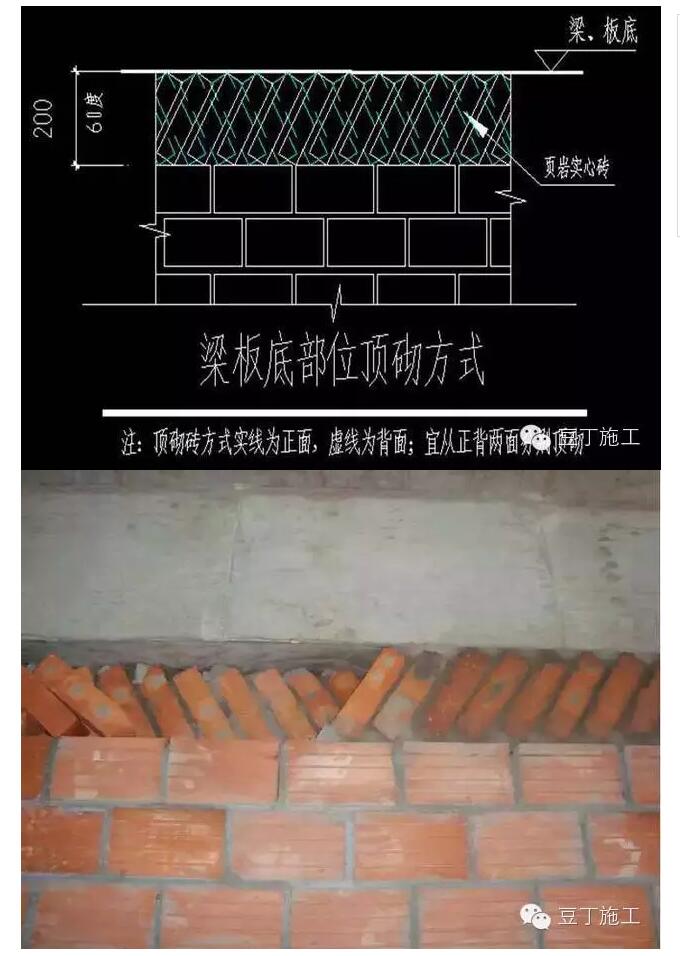

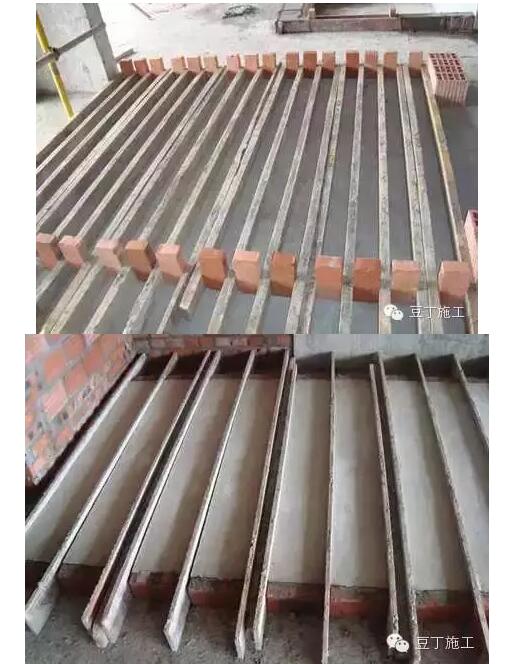

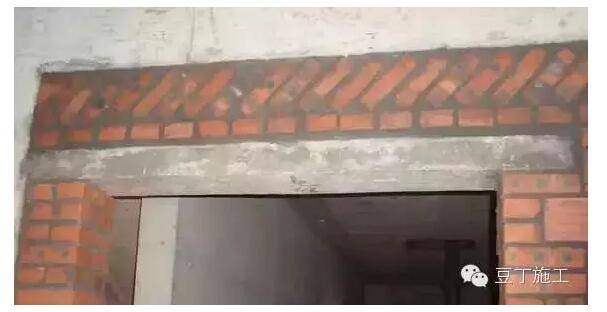

后塞口高留設準確(200mm),端部采用60度三角磚進行砌筑。
煙井、風井內應隨砌隨抹,表面應砂平

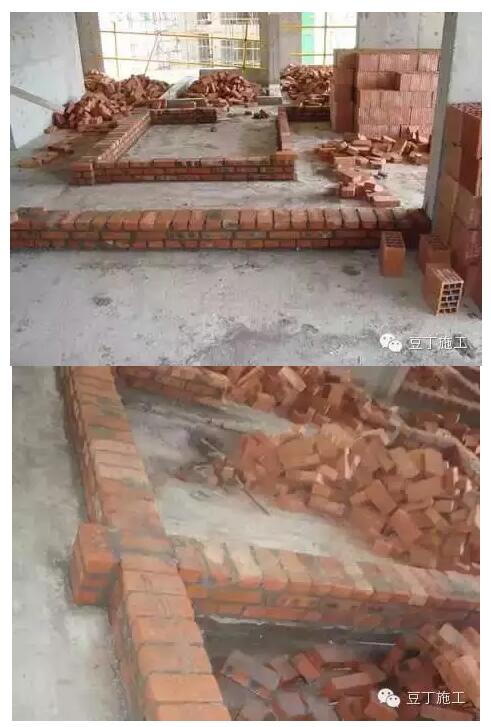

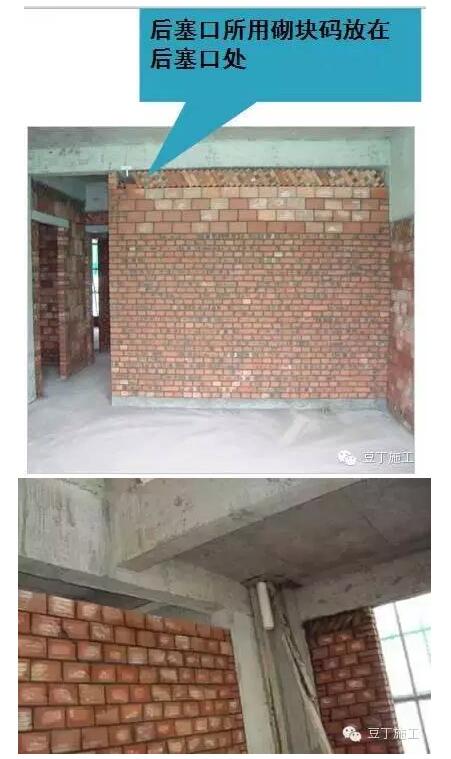

方法二:除后塞口外的墻體施工完畢后,將砌筑后塞口所用的砌塊整齊的堆碼在后塞口處,將樓層內的剩余材料、垃圾、雜物等清理出樓層。后塞口施工完畢后再做一次清潔。

方法二:將后塞口施工所用的材料碼放在后塞口處,進行樓層清潔。外墻處應注意高空墜落。

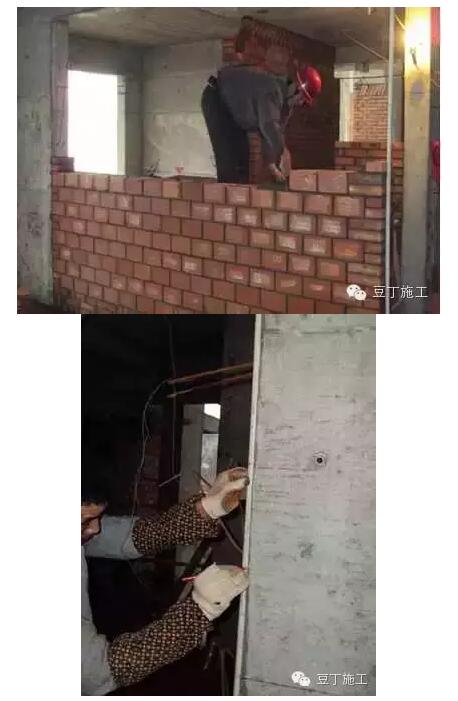

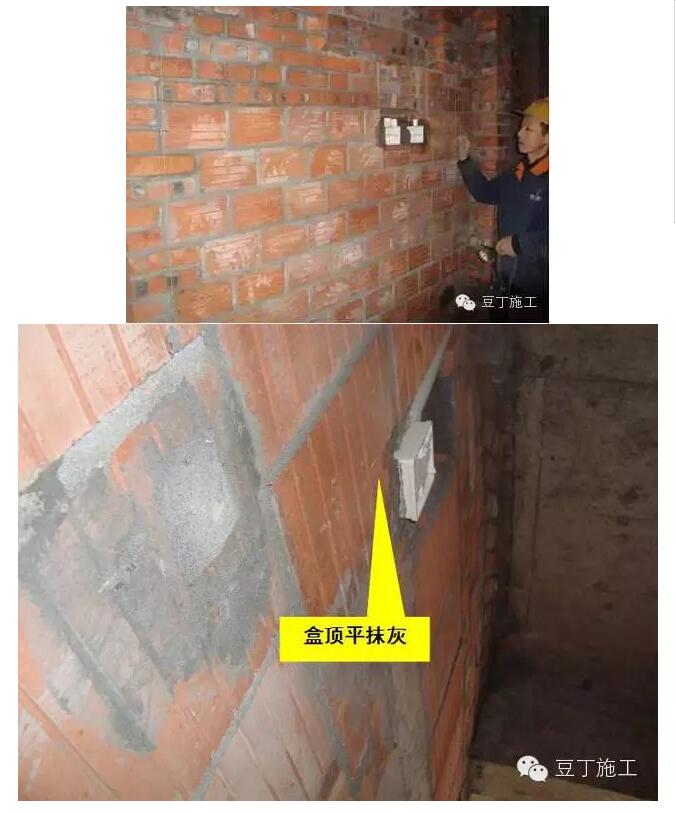

砌體線管、線盒安裝

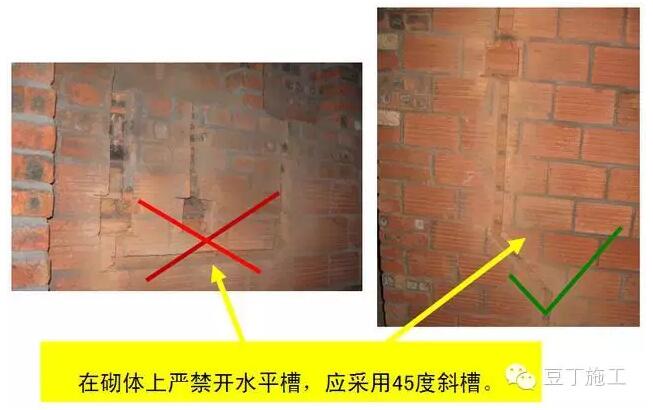

使用切割機按標示切出線槽,嚴禁使用人工剔打。

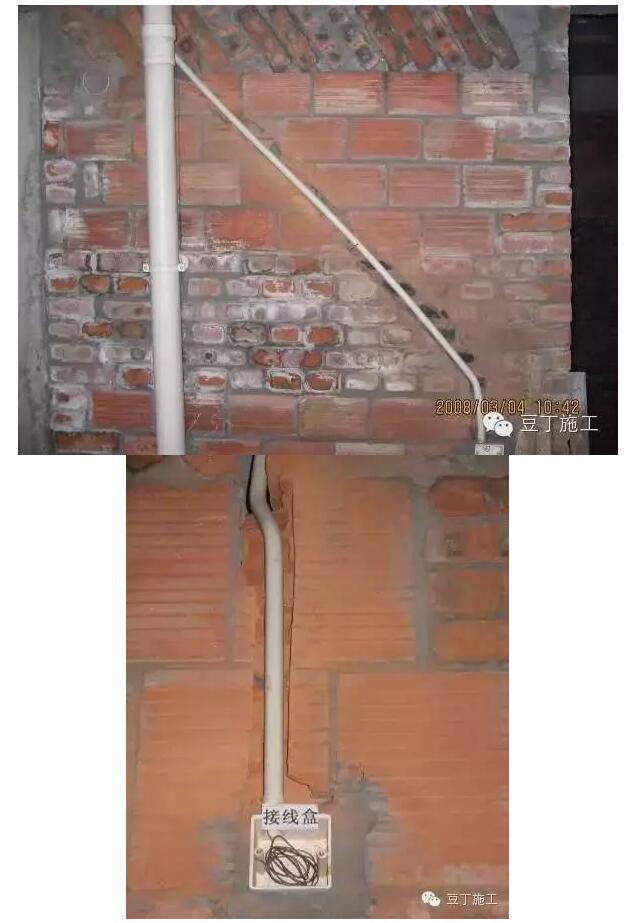

線管敷設彎曲半徑符合要求、盡量避免有直接、并固定牢靠

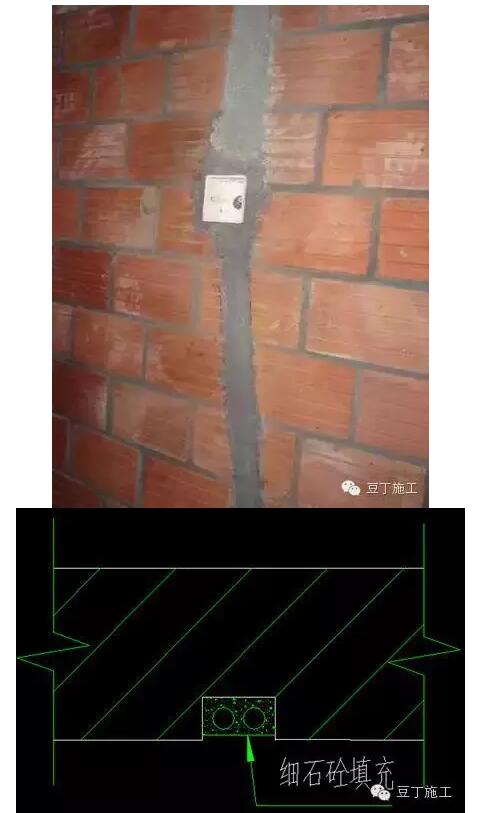

線槽內采用細石砼填充
抹灰打耙后,掛線留線盒,確保抹灰完成后,線盒與抹灰面在一個平面。
加強管理人員內部技術交流和學習,管理人員熟練的掌握工藝作法,才能指導工人施工。
發現問題,及時糾偏,開展現場技術交底會。
優化的目的:
方便業主使用,更好的滿足使用功能的要求。
減少施工班組的勞動量,使班組做到利潤最大化。
節約材料,降低施工成本。
優化一:
墻垛寬度,盡量使墻垛的寬度符合砌塊模數,避免砍磚,即便于施工,又節約成本。優化內容應征得甲方、監理的同意。
優化二:

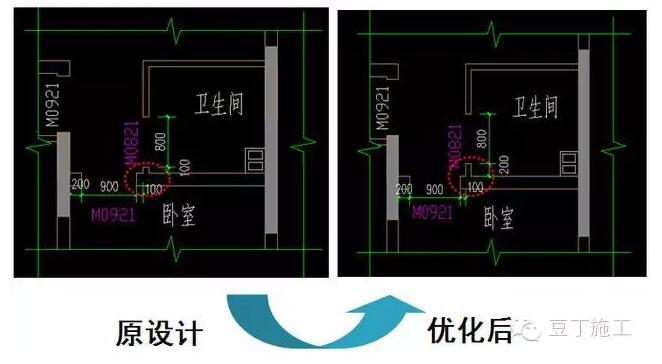

將門洞口兩側的墻垛盡量調整為符合砌塊模數,便于施工。優化內容應征得甲方、監理的同意。
優化三:

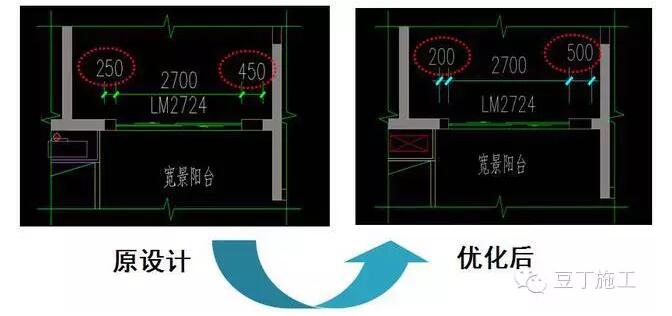

設計要求過梁作法參照的圖集一般為03G322和03G301。圖集中過梁的擱置長度為250mm,但是圖集中過梁的擱置長度是針對墻厚為240mm的墻體設置的,面目前施工的填充墻厚度一般為200mm。盡量與設計單位溝通,將過梁的擱置長度調整為200mm,以便符合填充墻砌塊模數要求。 優化內容必須征得設計單位的同意。
將門窗洞口兩側的墻垛寬度調整到滿足過梁的擱置長度,減少現澆過梁數量,盡量做成預制過梁,減少施工班組的工作量。優化內容應征得甲方、監理的同意。
優化六:

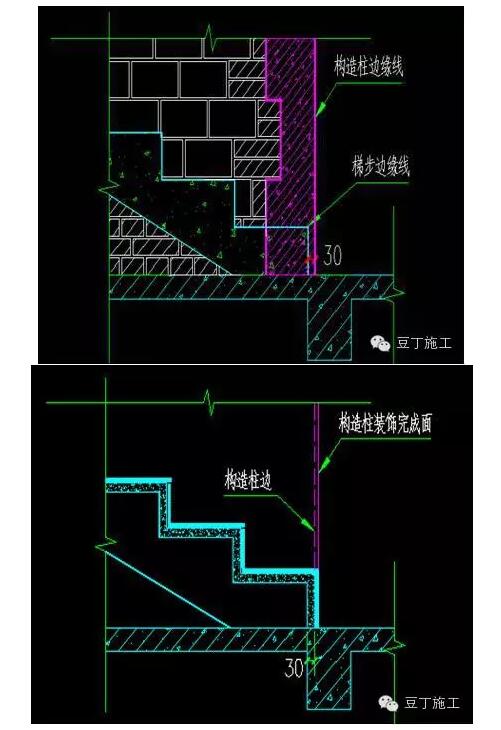

如果樓梯間內梯步粘貼面磚,構造柱支模相對與梯步邊緣退后30mm,減小構造柱端部的抹灰厚度。
梯步貼磚的裝飾厚度有40mm左右,退后30mm可以有效減小構造柱抹灰的厚度
針對安裝等分項工程的特殊要求對砌體進行調整。

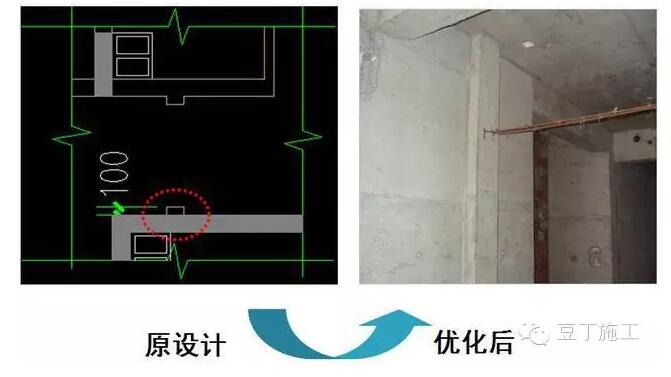

調整一:為落水管留足墻垛寬度,避免門、窗洞口處現落水管。

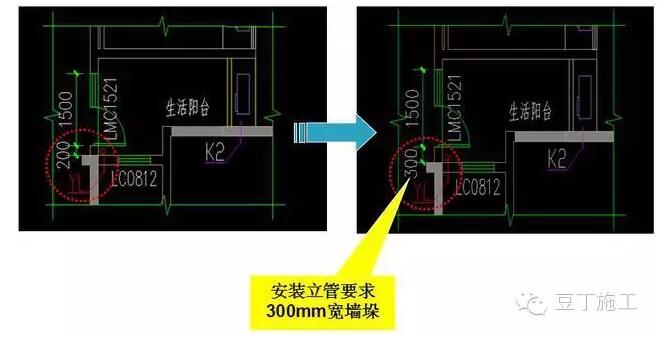

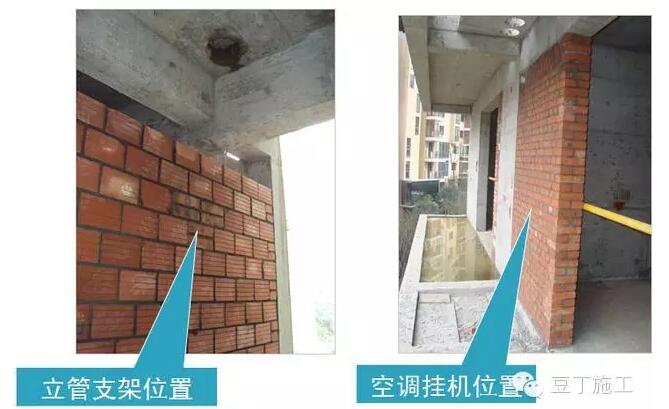

調整二:安裝立管支架處砌筑實心磚,墻壁有空調掛機時,掛機處墻體砌筑實心磚。

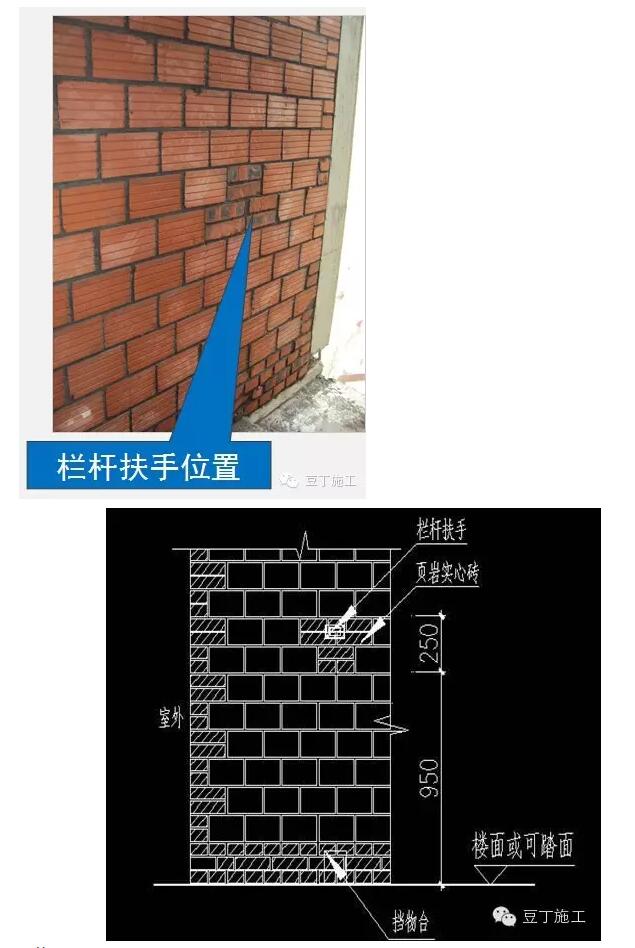

調整三:欄桿扶手位置砌筑實心磚。

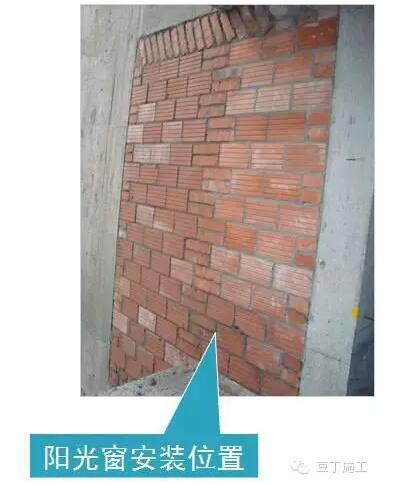

調整四:陽光窗連墻件位置砌筑實心磚。

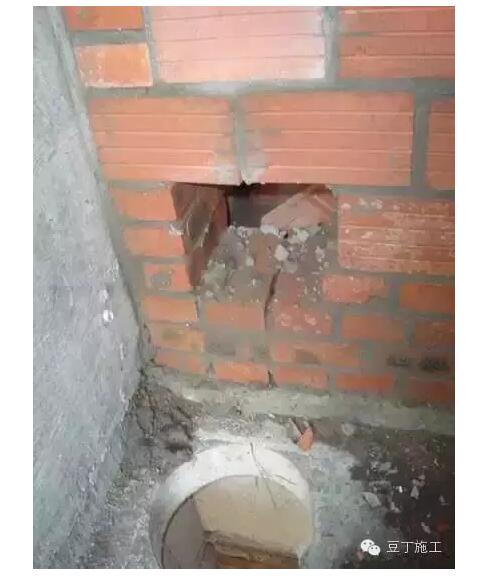

水、電井周圍和電梯筒體周圍砌筑實心磚砌體。

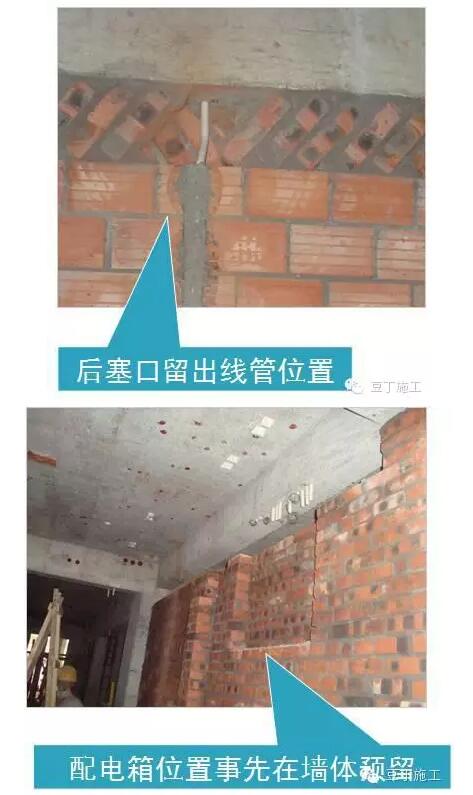

調整五:后塞口處留出線管安裝位置。配電箱事先在墻體上預留,避免事后剔打。
調整六:廚房排水預留洞口,避免事后剔打。
攪拌站搭設要求:

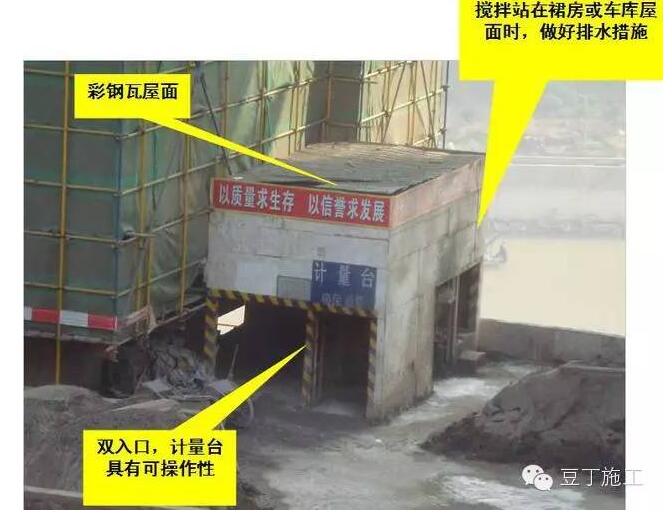

高度4.5m,雙層防護棚,彩鋼瓦屋面

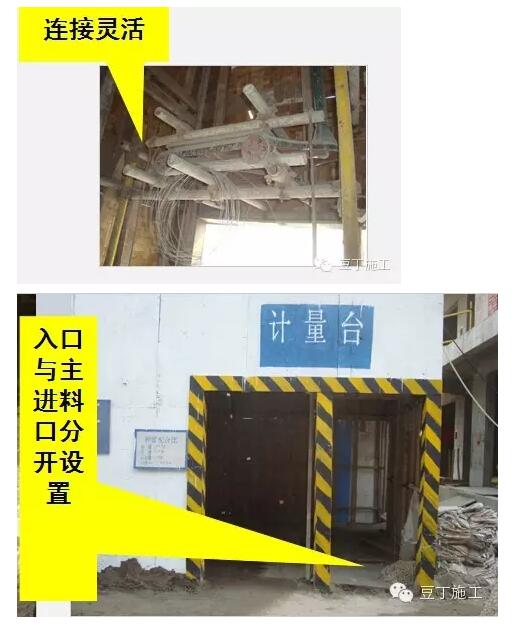

設置兩個入口,攪拌站內的計量臺要有可操作性
攪拌站采用鋼管搭設,竹膠板圍護,外涮防水涂料

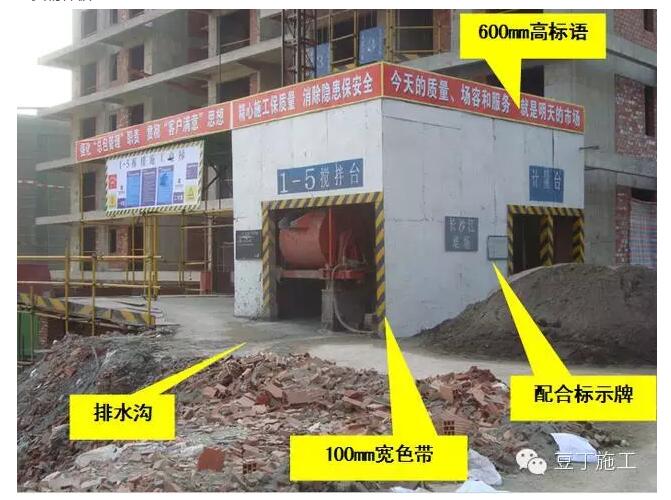

頂部標語高度600mm,紅底白字
攪拌站設置裙房或車庫屋面時應做好排水措施
搭設材料:鋼管、木方、竹纖板、彩鋼瓦、竹挑板。
搭設尺寸:單臺安裝6m×4m×4m高。雙層防護棚,彩鋼瓦屋面。
色彩美化:外圍涮白色防水涂料,頂部標語高度600mm,紅底白字。門邊涮100mm寬黃黑相間色帶,斜度60度。
標識標牌:進料口處掛操作規程和驗收合格牌,噴“計量臺”和“XX號攪拌臺”。
排水措施:設備排水溝保持排水通暢,如攪拌搭設在車庫或裙房屋面時,屋面上應做好排水的地漏。

實物樣板

攪拌站的維護

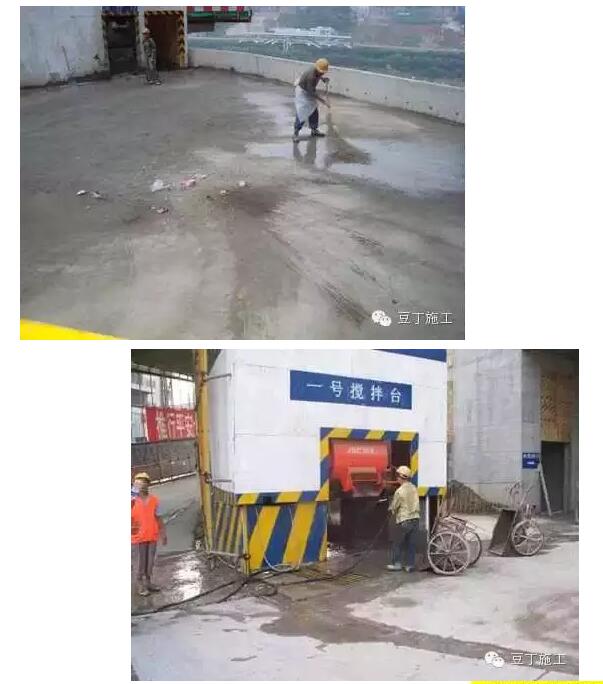

每日下班時進行清洗攪拌機和裝飾場地
搭設材料:鋼管、木方、竹纖板、彩鋼瓦、竹挑板。
搭設尺寸:8m×4m,正立面高3.5m,背立面高3m.門洞:1.5×2m.
屋蓋地面做法:單坡屋面。a.在高空落物半徑以外可直接蓋彩鋼瓦,做150mm吊檐,彩鋼瓦伸出檐口50mm.b.在落物半徑以內先蓋彩鋼瓦再滿鋪竹挑防護,眉頭高度300mm
色彩:眉頭、踢腳線刷300mm高藍色油漆,門框刷120mm寬藍色油漆。其余部位刷白色。
工具房搭設:使用材料、色彩(門刷黃色)、屋蓋作法同水泥房。搭設尺寸根據現場確定。
實物樣板

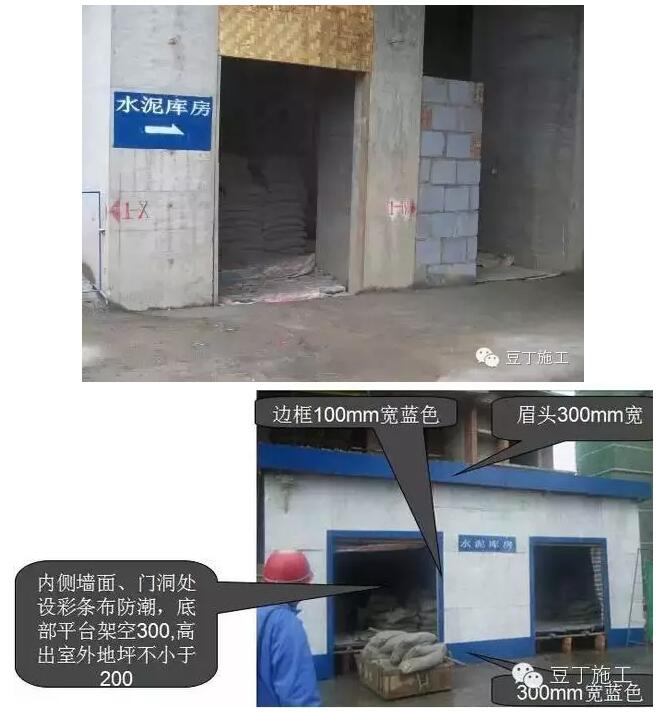

水泥庫房實景樣板

搭設專用爬梯,便于稱稱計量,加強計量臺的可操作性。

- 又雙叒叕有新項目中標了!速來圍觀[2022-06-14]
- 山大二院起步區新院(一期)項目勞動競賽啟動儀式暨黨員突擊隊、青年突擊隊授旗活動[2022-06-09]
- 國務院檢查組領導蒞臨我司承建的北湖核心區東側片區B地塊安置房項目檢查指導[2022-05-20]
- 銀豐新能源產業園項目獲得2021年度山東省“泰山杯獎”[2022-05-09]
- 開新局丨高效履約獲表揚!山東省軍區濟南第一離職干部休養所發來表揚信[2021-12-27]
